Ход строительства ЖК «Jazz», «Реномэ» и «Малая Ордынка, 19» на конец января 2019 года
08.02.2019
Департамент продаж элитной недвижимости VSN Realty публикует новости со строительных площадок жилых комплексов «Jazz», «Реномэ» и «Малая Ордынка, 19».

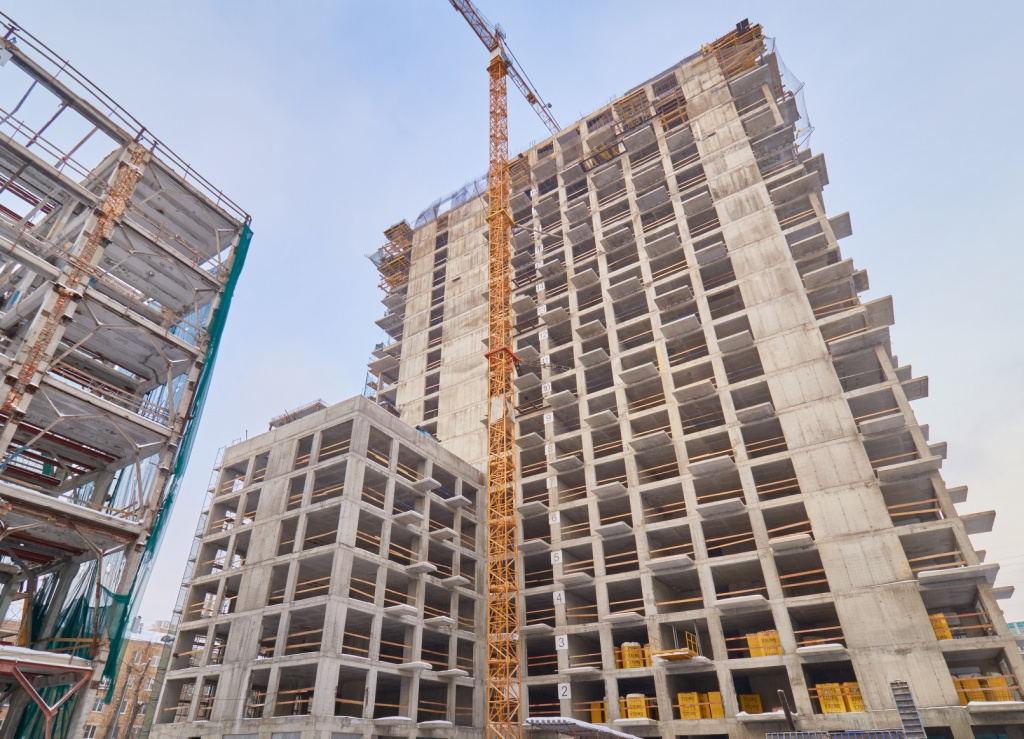

ЖК «JAZZ» – общая готовность комплекса 65%
В премиум-квартале «Jazz» на сегодняшний день работы по наружным инженерным сетям выполнены 62%, по внутренним – на 33%.
Устройство фасадов в корпусе DUKE реализовано на 28%, работы по кровле на 35%, устройство перегородок на 80%.
На 10% выполнено устройство фасадов в корпусе RAY, устройство монолита 20-го и 21-го этажа полностью реализовано.
В корпусе LOUIS ведутся работы по устройству 1-7 этажа. На данный момент выполнено устройство 1 этажа на 88%, 2 этажа – на 82%, 3 этажа – на 60%, 4 этажа – на 48%, 5 этажа – на 45%, 6 этажа – на 32%, 7 этажа – на 18%.
Активно ведутся работы по устройству 1-6 этажей в корпусе ELLA. На данный момент устройство 1 этажа реализовано на 73%, 2 – на 70%, 3 – на 55%, 4 – на 33%, 5 – на 32%, а 6 – на 15%.
В корпусе MILES подходит к завершению устройство 1 этажа. На данный момент выполнено 90%.
Активно строятся 2 и 3 этаж в корпусе BILLIE. На данный момент устройство 2 этажа реализовано на 90%, 3 – на 45%.
В корпусе BENNY устройство 1 этажа выполнено на 90%, а 2 – на 30%.

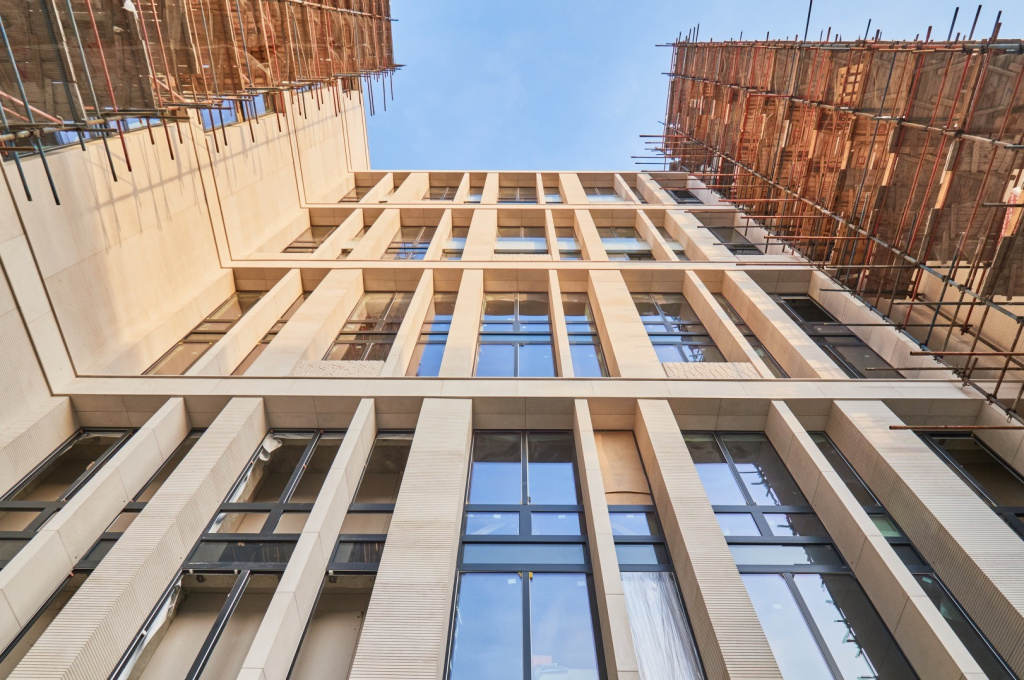

ЖК «Реномэ» – общая готовность комплекса 96%
В жилом комплексе «Реномэ» подходят к концу работы по устройству инженерных сетей подземных и надземных этажей в корпусе Nouveau. На сегодняшний день устройство подземных этажей выполнено на 95%, надземных этажей – на 92%.
Также подходит к концу монтаж кронштейнов навесной фасадной системы в «Nouveau», на сегодняшний день реализовано 99%, монтаж камня фасада Nouveau – на 90%, монтаж окон на 85%.
В корпусе Heritage заканчиваются работы по монтажу кронштейнов навесной фасадной системы, сейчас выполнено 99% работ.
Монтаж утеплителя в Heritage выполнен на 99%, работы по монтажу кирпичной кладки фасада – на 90%, монтаж окон – на 40%.
Активно продвигаются работы по благоустройству территории, уже выполнено 40%.
«Малая Ордынка, 19» – общая готовность комплекса 87%
В элитном доме «Малая Ордынка, 19» на сегодняшний день устройство фасадов выполнено на 83%, облицовка части фасада со стороны улицы Малая Ордынка клинкерным кирпичом реализована на 15%, облицовка фасада со стороны внутреннего двора юрским известняком и кумару – на 25%.
Наладка и испытания лифтового оборудования полностью завершены.
Работы по укладке мрамора на пол в местах общего пользования выполнены на 60%.
Чистовая отделка паркинга реализована на 50%.
Работы по укладке брусчатки во внутреннем дворе выполнены на 80%
Устройство детской площадки завершено на 55%
Завершен монтаж наружных слаботочных систем.
