Жилой комплекс «Хлебникоff»: свежие новости со строительного участка
Вернуться к событиям жизни компанииДепартамент продаж новостроек VSN Realty оповещает о ходе строительных работ по состоянию на 12 июля 2017 г. в новом жилом комплексе «Хлебникоff», который возводится в подмосковном городе Ивантеевка.
Департамент продаж новостроек VSN Realty оповещает о ходе строительных работ по состоянию на 12 июля 2017 г. в новом жилом комплексе «Хлебникоff», который возводится в подмосковном городе Ивантеевка. Все строительно-монтажные работы выполняются вовремя, по четко утвержденному графику строительства. В настоящий момент на участке работают порядка 40 строителей: 30 бетонщиков/арматурщиков, кладовщик, машинист автокрана (25 тонн), 6 инженерно-технических работников, осуществляющих организацию и руководство производственным процессом на стройплощадке, разнорабочие.

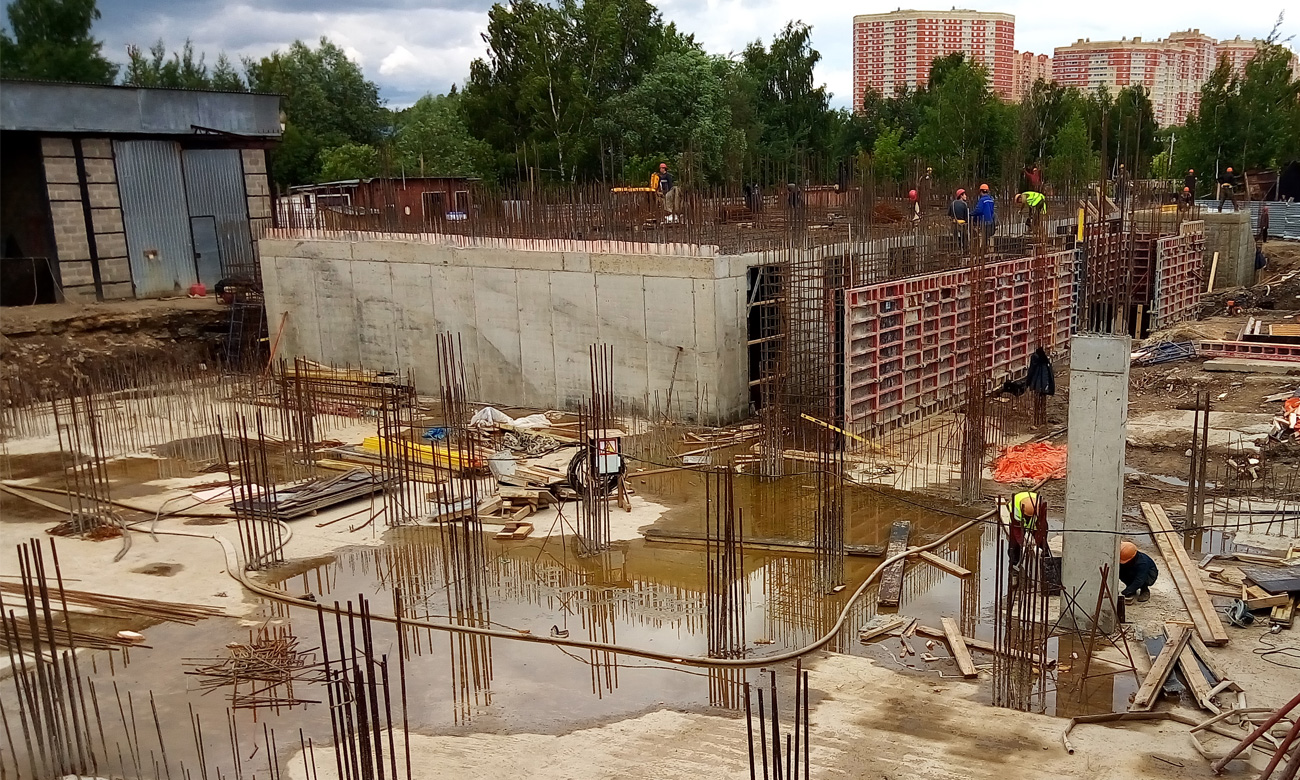

По состоянию на 9:00 часов 12.07.2017 года на участке строительства нового жилого комплекса «Хлебникоff» ведутся следующие работы:
- Установка опалубки перекрытия в 4-ой и 5-ой секции. Выполнено на 100%.
- Армирование стен и пилонов 1-го этажа во 2-ой секции. Выполнено на 80%.
- Армирование плиты перекрытия цокольного этажа в 4-ой и 5-ой секции. Выполнено на 85%.
- Устройство входной группы в 4-ой секции (13 куб.м.) Выполнено на 90%.
- Ведется водопонижение (2 насоса)
- Завершить армирование стен и пилонов 1-го этажа во 2-ой секции.
- Завершить армирование плиты перекрытия цокольного этажа в 4-ой и 5-ой секции.
- Осуществить демонтаж опалубки со стен цокольного этажа в 4-ой и 5-ой секциях и перебросить ее на 2-ю секцию.
- Планируется поставка арматурной стали - 20 тонн.
